吊裝頭條  >  文章  >  中國最南端海上風電場全部47臺機組完成吊裝
中國最南端海上風電場全部47臺機組完成吊裝
2021年09月13日 21:09   瀏覽:42   來源:青春的痕跡

近日,我國最南端海上風電項目——廣東湛江海上風電項目(下簡“湛江項目”)順利完成全部47臺機組吊裝。

項目自2021年3月29日首臺吊裝至全部完成,建設歷時5個月。項目采用金風科技GW171-6.45MW海上機組,該機型采用直驅永磁技術路線,是金風科技6S產品平臺的代表機型之一,具有并網友好、運行穩定、安裝高效、管理智能等優點。

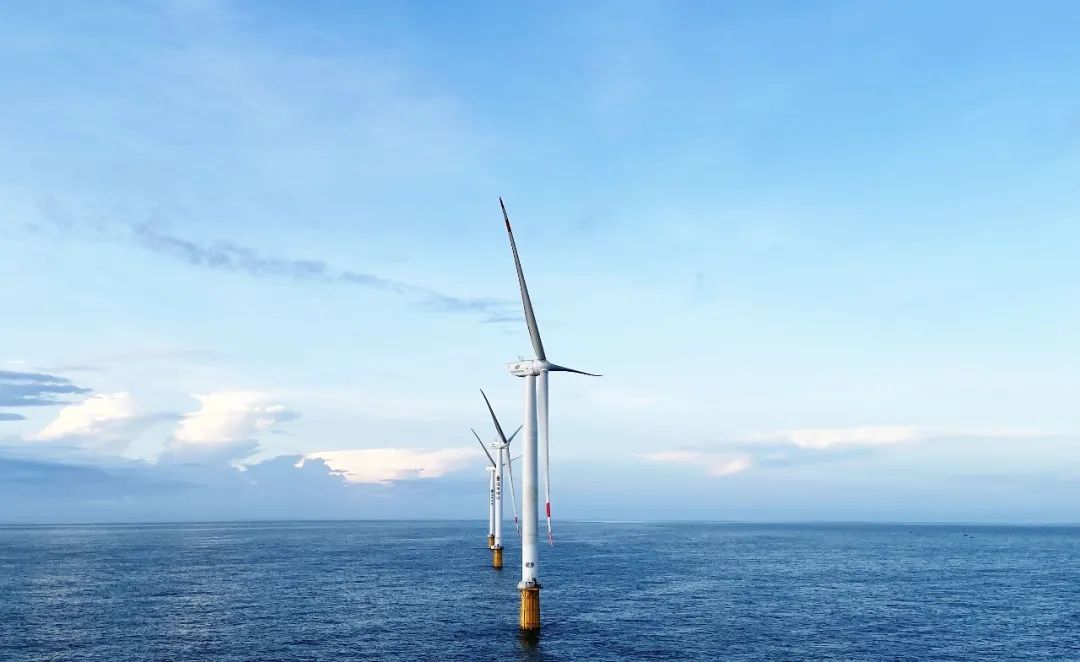

↑湛江項目風機吊裝圓滿完成

項目位于廣東省湛江市,場址中心離岸距離30公里。水深 5~26 米之間,項目環境較為復雜,易受熱帶氣旋、臺風影響,風浪較大,出海窗口期短,施工難度大。

據項目經理介紹,該項目全年主要施工窗口期為3月到9月,在此期間的潮漲、潮落的潮位沒有規律可循,一天或兩天僅出現一次高潮位,直接影響出海作業時間,夜間出海成為常態。

為確保項目的高效開展,金風憑借著豐富的項目經驗,對整體項目實施“一站式”服務。攜手業主、施工單位等相關方在項目運輸、吊裝等環節主動提供細致的解決方案,時刻關注每一個環節,積極推動現場進度。在多方緊密配合下,項目最終圓滿完成全部機組吊裝工作。

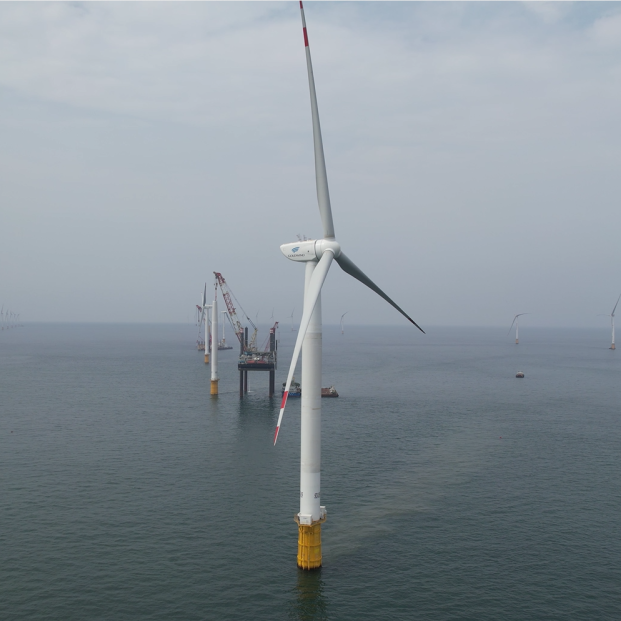

↑湛江項目三個吊裝作業面同時施工

Projects

項目里程碑
2020年11月3日,首批主機設備運抵南油碼頭
2021年3月10日,茂名港第一批葉片運抵碼頭
2021年3月29日,首臺風機吊裝開始
2021年9月4日,完成47臺吊裝
