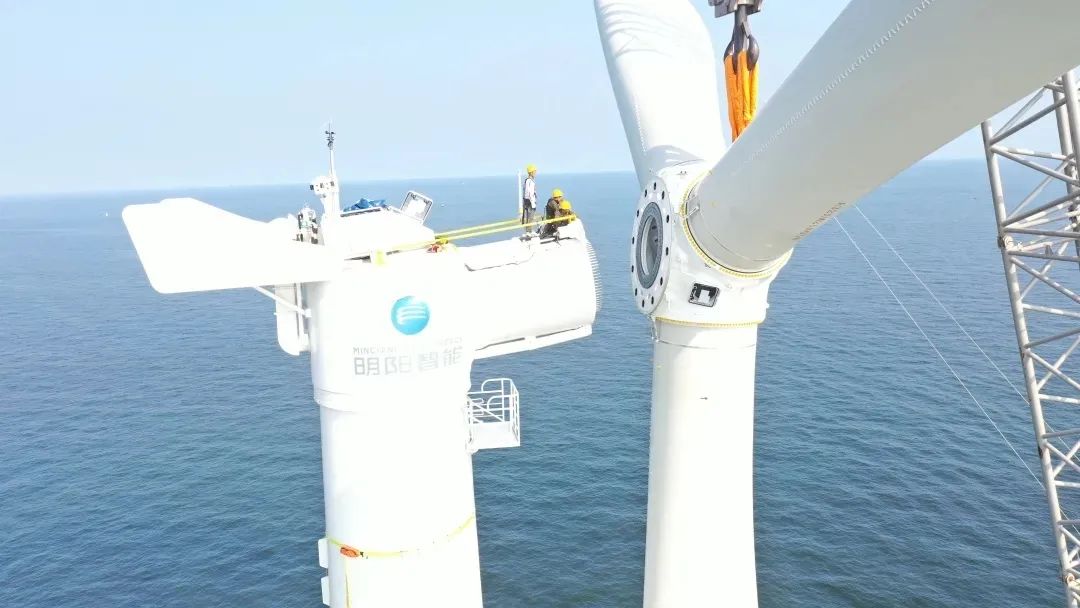

9月30日,大唐大連市莊河1號(100兆瓦)海上風電場項目第6臺風機順利吊裝完成,負責本次安裝項目的是中交一航局首艘風電安裝船,月度安裝完成第四塔以上風機(含第四塔)5臺、風輪1臺,創下單月安裝紀錄。
原“半潛駁11號”于2010年建造,主要從事海上沉箱出運安裝。為適應海上風電安裝需求,歷經5個月改造,加裝ZCC18000履帶式起重機,成功升級為坐底式風電安裝船,可滿足水深-20.5米以內近海航區風電起吊安裝作業要求。
“半潛駁11號”在江蘇啟東風電工地成功安裝1臺整機、2個底塔。9月份轉場參建大唐大連市莊河1號(100兆瓦)海上風電場項目。
為保證施工作業安全可控,搶抓施工窗口期,船舶分公司重點落實施工前細節策劃和過程中計劃管理,細化計劃到小時,提高施工能力。狠抓安全管控,制定風險應對措施和應急預案,嚴格做好每小時坐底掏空監測和船體應力監測等工作,克服水深大、風浪大等難題,確保船機設備安全和生產安全??茖W(xué)做好各工序銜接,發揮自有裝備引領作用,整合船組資源,減少頂塔及機艙風輪安裝總時間,從船舶定位坐底到風輪安裝驗收完成全過程僅耗時44小時,創下單臺安裝(第四塔及以上部分)新紀錄。
