10月2日16時30分,隨著最后一臺風機葉輪與機艙對接成功,由中國華電集團有限公司建設的首個海上風電項目——福建福清海壇海峽海上風電項目46臺風機全部吊裝完成。
華電福清海壇海峽項目位于海壇海峽中北部,總裝機容量300MW,共布置46臺風電機組,風機基礎采用高樁承臺基礎型式。
2020年5月27日,首臺風機基礎完成澆筑;9月5日,首臺風機完成吊裝;12月30日,首批兩臺風機成功并網,實現了集團公司海上風電并網“零”的突破。
邁入2021年,在國內風機安裝船“一船難求”、租賃價格“水漲船高”的極端情況下,華電重工主動擔當,積極作為,歷經努力成功引入華電博強02、景和23號等坐底安裝船,實現項目三個風機作業面同時吊裝作業的良好局面。同時,項目部安排專人緊盯制造供貨,結合船機性能優化施工方案,不斷提高施工效率,2021年10月2日順利完成全部風機安裝。

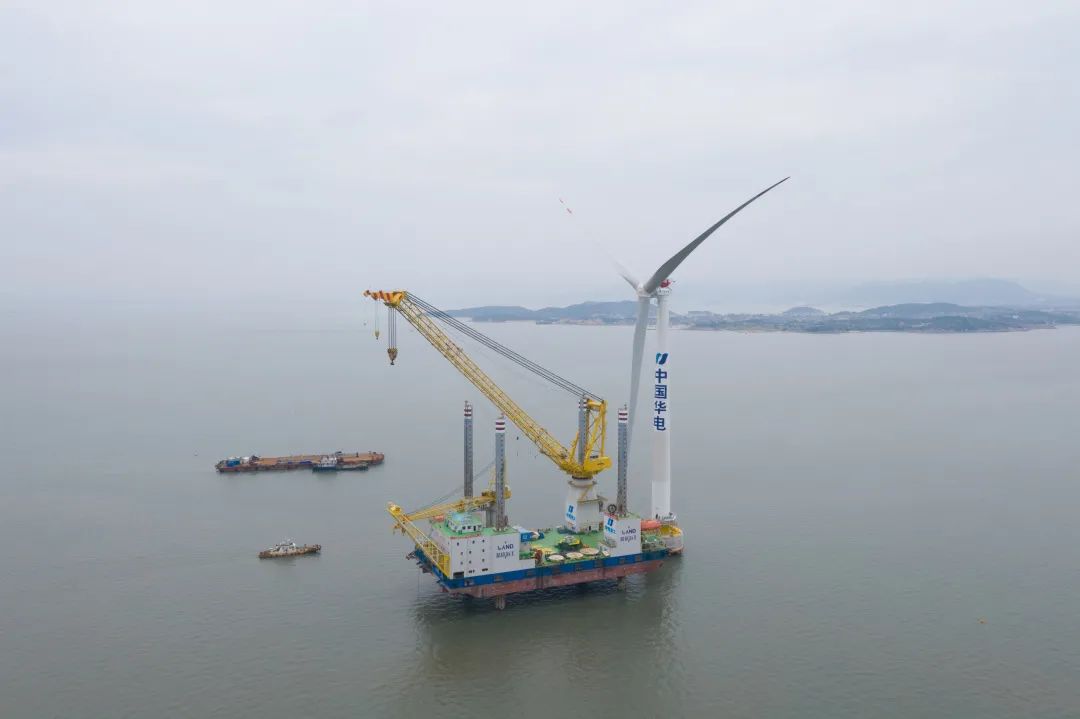

首臺風機完成吊裝

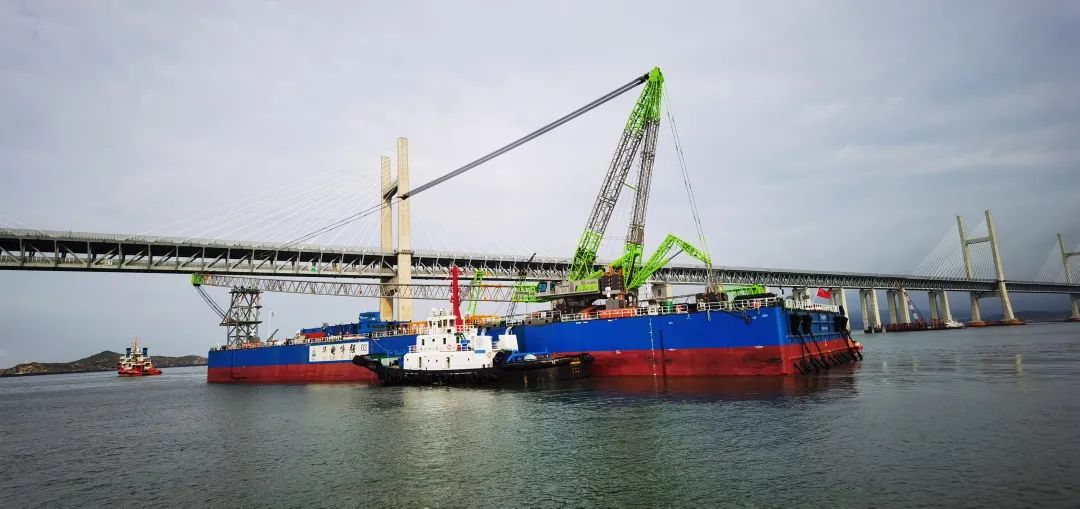

華電博強02入場
景和23風機吊裝作業
